Parques eólicos de AES y Ecopetrol en La Guajira se retrasan hasta finales de 2026

Fuente: La Guajira Hoy
Parques eólicos de AES y Ecopetrol en La Guajira se retrasan hasta finales de 2026
Imagen: La Guajira Hoy Ver articulo original

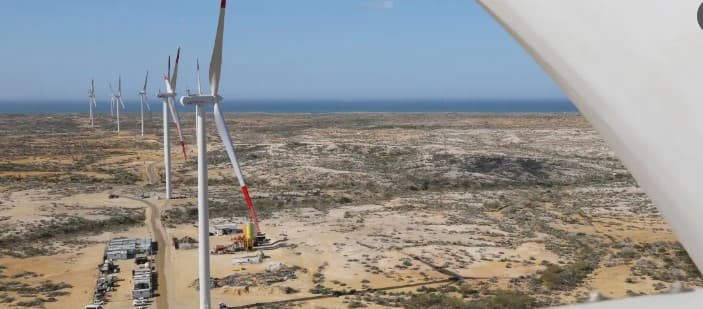

Los proyectos eólicos que desarrollan AES Colombia y Ecopetrol en La Guajira posponen su construcción de diciembre de 2025 a finales de 2026 por trámites, contratos y financiamiento que aún están en marcha. La primera etapa incluye los parques JK1 y JK2 con 259 megavatios de capacidad y una inversión de 500 millones de dólares. Si todo avanza según lo planeado, estos parques entrarían en operación comercial en 2028.

Los planes para construir los parques eólicos que AES Colombia desarrolla en La Guajira, ahora en asocio con Ecopetrol, se retrasan un año. Lo que estaba programado para comenzar en diciembre de 2025 ahora no iniciará sino hasta el último trimestre de 2026. La razón es clara: los trámites administrativos, la negociación de contratos y los procesos financieros siguen avanzando, pero más lentamente de lo que se esperaba.

Federico Echavarría, gerente general de AES Colombia, fue directo al explicar la situación. "Las cosas toman más tiempo de lo que uno quisiera; estos son procesos complejos. La estructuración de contratos, el trámite de permisos y la financiación toman tiempo", señaló el directivo. No es poco lo que está en juego: el portafolio conjunto suma 1.087 megavatios distribuidos en seis parques eólicos, posicionándose como una apuesta importante para diversificar la matriz energética nacional desde La Guajira.

Un paso adelante fue la aprobación que la Anla otorgó en 2025 para modificar la licencia ambiental de la línea de conexión de los parques JK1 y JK2. Con este permiso en mano, AES y Ecopetrol pueden avanzar en los siguientes pasos: cerrar contratos de construcción, asegurar el suministro de turbinas y, lo más importante, garantizar la financiación del proyecto.

En ese frente, la compañía negocia con Bancolombia y BID Invest, el brazo de inversión del Banco Interamericano de Desarrollo. El acuerdo bajo esquema de Project Finance busca cerrarse durante el segundo semestre de este año. La primera etapa contempla una inversión de 500 millones de dólares para construir JK1 y JK2, que juntos tendrán capacidad de 259 megavatios. De ese monto, Bancolombia y BID Invest financiarían el 70 por ciento, unos 350 millones de dólares, mientras que AES y Ecopetrol aportarían el 30 por ciento restante con recursos propios o préstamos.

Si todo avanza como está planeado, la construcción de estos dos primeros parques tomaría alrededor de dos años, llevando la entrada en operación comercial hasta 2028. Se instalarían cerca de 50 turbinas, cada una con capacidad aproximada de 6 megavatios. Los proyectos JK3 y JK4, que sumarían otros 290 megavatios, podrían comenzar seis meses después del primer bloque, aunque esto dependerá de contar con una nueva línea de transmisión para evacuar la energía.

Echavarría cerró su intervención recalcando el potencial de La Guajira. "Lo importante es que el país se dé cuenta de la importancia de La Guajira en la matriz energética. Esperamos que estos proyectos sean exitosos para que pronto hablemos de una nueva línea de transmisión", agregó. En otras palabras, estos parques no son solo negocios para las empresas: representan una oportunidad para que Colombia diversifique su generación de energía y le apueste a fuentes renovables.

Fuente original: La Guajira Hoy
